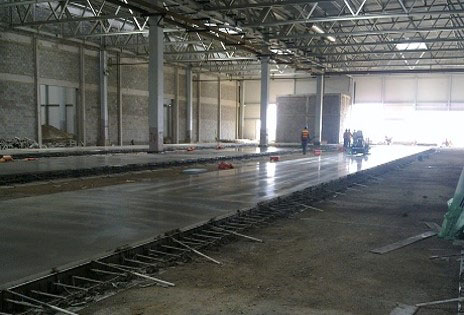

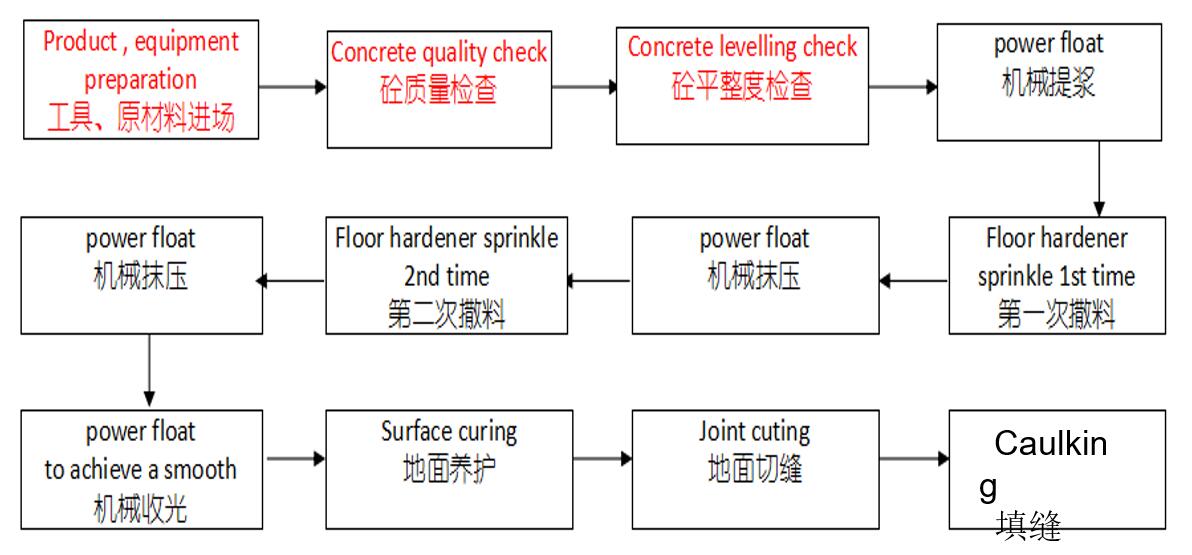

(1)去除浮漿-使用加裝圓盤的機械鏝將混凝土表面的浮漿破壞掉。
(2)撒布材料 - 將規定用量的2/3西卡耐磨材料手工均勻撒布在初凝的混凝土表面,完成第一次材料撒布。待耐磨材料吸收一定水分后,進行加裝圓盤的機械鏝作業。而后待耐磨材料硬化至一定階段,進行第二次材料撒布作業(1/3材料)。
2撒布材料投入施工時機,必須掌握混凝土凝結性能,組織人員及時投入硬化劑撒料及后續施工。投人時機過早會造成工作面踐踏嚴重,顏色污染,平整度受損;投入時機過晚會造成硬化劑與混凝土結合不好,造成起皮空鼓,嚴重時硬化劑無法施工。
2撒布質量要求。硬化劑用量要足量,撒料厚薄一致。撒布方向分明,無遺漏,無堆積,對邊角處撒料得當。拋撒時不得對墻面、柱面及其他成品產生污染。
3)圓盤作業 - 待耐磨地面材料吸收下面水分后,再進行至少二次加裝圓盤的機械鏝作業,機械鏝作業應縱橫交錯進行。
4)刮尺作業-在耐磨材料撒放以后的作業中,每一遍圓盤提漿后安排專業刮尺人員進行精平度的控制,并且多次復測,確保成品地坪的平整度情況。
5)表面抹光作業 - 使用雙盤駕駛式抹光機最終完成收光。
耐磨地坪注意事項
耐磨地坪注意事項
切縫、養護
切割工序完成后,采用人工開始大面積撒水覆蓋養護膜和土工布,做好養護工作,一般養護周期不少于7天,在這一周內確保地坪表面處于濕潤狀態
